Гидравлическая опрессовка отопления

Пневматическая опрессовка

Воздух для опрессовки применяется довольно редко, чаще всего, при проведении испытаний в частных домах. Таким образом проводят проверку качества сборки системы при отсутствии воды или соответствующего оборудования.

Для испытания подключается компрессор, оборудованный манометром, к запиточному или сливному крану. При этом конструкция насоса и его привод роли не играют, главное, чтобы его мощность была на достаточном уровне. В целях безопасности избыточное давление не повышают более 1,5 атм. Воздушные клапаны при этом заменяются заглушками.

Время выдержки давления в системе больше по сравнению с гидравлическим испытанием. Это связано со свойствами газов, так как стабилизация давления в контуре происходит медленно. Его значение будет первоначально неизбежно снижаться даже при исправном оборудовании. После стабилизации воздушного давления выдержка должна составлять более получаса.

Несмотря на простоту операций, осуществляемых при опрессовке, это ответственное мероприятие, которое желательно поручить квалифицированному специалисту.

Дальнейшее заполнение акта

  • После того как опрессовка проведена, в акт исследования коммуникации на герметичность необходимо внести данные по номинальному манометрическому давлению для конкретной коммуникации и данные по использованному в тестировании манометрическому давлению.
  • Также стоит указать марку манометра, который был использован для проведения тестирования и измерения показаний давления в системе на момент проверки. Здесь же необходимо указать высоту расположения измерительного прибора относительно оси труб.
  • Еще один параметр, который необходимо вписать в акт исследования водоснабжения или канализации на герметичность — время, в течение которого совершался пролив коммуникации.
  • Далее в документе указывают, до какого номинального показателя было снижено давление после испытания. В последнюю очередь члены комиссии проводят осмотр трубопровода и канализации и заносят результаты в акт.
  • Если нарушений в герметичности водопровода/канализации не было, то в графу «Результаты проверки» так и записывают, что на момент проверки течей и разрывов не обнаружено.
  • Ниже имеется пункт «Решение комиссии». В случае успешного проведения испытаний комиссия выносит разрешение на введение водопровода в эксплуатацию.
  • Ниже все члены комиссии должны поставить свои подписи с указанием фамилии и инициалов, а также своих должностей.

Гидравлические испытания проводят после окончания монтажных работ, они обязательны для напорных и безнапорных сетей водоснабжения. Для проведения испытаний необходим насос, который нагнетает в водопроводе повышенное давление, выявляющее дефекты. Полученные данные вносят в акт испытаний водоснабжения. Лишь после подписания акта водопроводом можно пользоваться.

Прием по акту промывки системы отопления

Согласно инструкции, чтобы убедиться в качественно выполненной работе, следует делать контрольные заборы теплоносителя в тепловом узле и на разных участках сети для того, чтобы комиссия могла визуально убедиться в прозрачности воды и отсутствии большого количества взвесей.

Но обычно представители поставщика тепла, при приемке пользуются другим способом. Они вместе с исполнителем работ вскрывают несколько батарей в подъездах и квартирах путем выкручивания глухих радиаторных пробок и визуально оценивают, насколько батарея забита отложениями. Допускается наличие небольшого количества ила, но твердых осадков быть не должно.

После завершения монтажа, но до начала отделочных работ монтажной организацией должны быть выполнены гидростатические испытания системы отопления. По результатам гидростатических испытаний составляется акт по форме, которая предусмотрена СП 73.13330.2012 «Внутренние санитарно-технические системы здания». В соответствии с нормативной документацией полное название акта следующее: акт гидростатического или манометрического испытания на герметичность

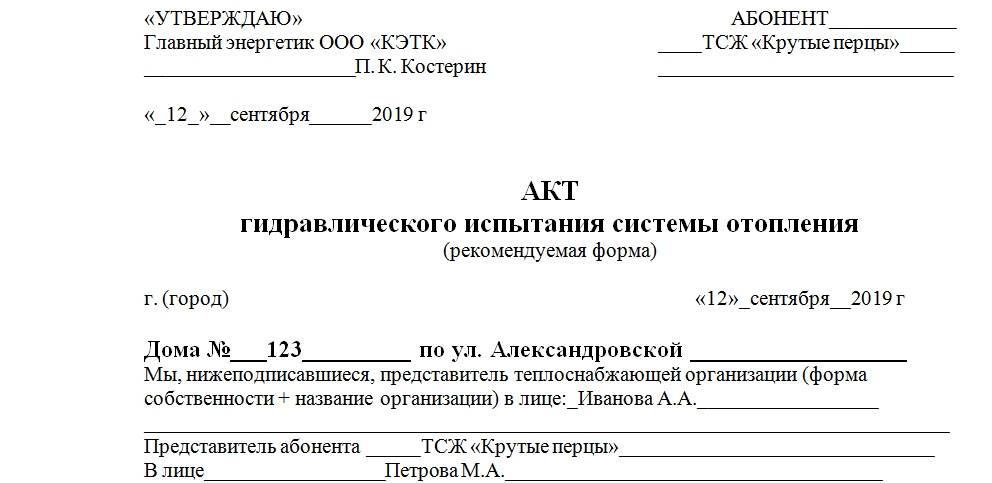

. В обиходе этот документ называют акт гидравлического испытания системы отопления
.

Акт гидравлических испытаний трубопроводов
начинаем заполнять с внесения данных о точном наименовании испытываемой системы. Точное наименование системы указано в проекте (рабочей документации). На следующем этапе заполнения акта указываем наименование объекта (информацию о названии находим в проекте или разрешении на строительство). Далее заполняем данные о месте проведения испытания (название населенного пункта), а также даты утверждения акта.

После того как шапка акта заполнена приступаем к внесению данных о составе приемочной комиссии. В состав комиссии должны входить представители заказчика, генерального подрядчика и монтажной организации. Подробнее с системой взаимоотношений участников строительного процесса можно ознакомиться . По каждому члену комиссии заносим в акт следующие данные: наименование организации и должность, фамилия и инициалы представителя.

Вслед за данными о приемочной комиссии указываем наименование проектной организации и шифр проекта, в соответствии с которым выполнены работы. Затем записываем в акт, что испытания были проведены гидростатическим методом.

1.
Заносим в акт гидравлических испытаний
образец, которого представлен на этой странице, давление которым испытан трубопровод. Давление указываем сразу в двух единицах измерения – МПа и кг/см 2 . Тут же указываем время в течение, которого проводилось испытание системы отопления.

2.
Указываем значение падения давления во время испытания. Данные заносятся сразу в двух единицах измерения – МПа и кг/см 2 .

3.
Указываем наличие дефектов, которые были обнаружены в процессе или после испытания.

На основании полученных данных приемочная комиссия делает выводы о соответствии или несоответствии смонтированной системы отопления проектной и нормативной документации, а также выносится решение – признается ли трубопровод выдержавшим испытание или нет.

После завершения испытаний акт гидравлического испытания
подписывается всеми членами комиссии. Изменение формы акта и отклонения от нее не допускаются.

Промывкой отопительных систем занимаются специализированные организации после предварительного заключения соответствующего договора. По окончании работ промывки систем отопления. Образец и внешний вид этого документа зависят от комплекса проводимых специалистами мероприятий.

Суть и виды опрессовки

Сейчас отопление чаще всего осуществляется системой «водяного контура». При этом нагретая вода циркулирует по трудам, сообщая свою тепловую энергию в помещения. Недопустимы протечки, трубопровод для нормальной работы должен быть полностью герметичен. Опрессовка же специально создает в трубе объем больше нормального.

Когда это производится с помощью воздуха – это называется пневмоопрессовкой.

Когда с помощью воды, то гидроопрессовкой. Последний способ считается более безопасным и поэтому более популярен. По этой причине в качестве бланка приведен пример гидроопрессовки.

При испытаниях рекомендуется не превышать давление внутри трубы более чем 15 мПа. Если речь идет о поднятии давления с помощью воды, то здесь есть ограничения. Максимально возможное давление не должно превышать обычно рабочее более чем на 30%.

В многоэтажных домах прибегают к пневмоопрессовке, если трубы очень старые и есть вероятность затопления. Но тогда возникает уровень риска и все жильцы должны быть уведомлены о проводимых испытаниях.

Процесс работы несложный, но многоэтапный. Алгоритм выглядит так:

  • Происходит подготовка необходимых материалов и оборудования.
  • Слив жидкости, которая была в отопительной системе ранее.
  • Закачивание новой.
  • Создание максимально возможного проверочного давления.
  • Снятие контрольных замеров через 10 минут.
  • Промывка, регулировка отопительной системы до нормальных показателей давления внутри.
  • Документальное оформление проведенных работ, формирование отчетов и актов.

Но так список процедур выглядит только в случае, если никаких «тонких мест» в системе отопления нет и, соответственно, герметичность в ней не нарушается. Если же давление быстро падает, не держится, значит, система нуждается в проведении ремонтных работ. В такой ситуации специалист выполняет нужные действия (замена трубы, герметизация соединений, прочистка и пр.), а потом начинает опрессовку с самого начала. Только выдержавшая испытание система отопления бывает допущена к отопительному сезону.

Важный нюанс! Опрессовка должна производиться после чистки и промывки труб. Иначе соляные и другие отложения внутри их могут замаскировать возможные внешние повреждения и прорывы.

Если на внутренней поверхности есть отложения порядка 1 см, то это снижает общую теплоотдачу и КПД на 15 и более процентов от общих показателей. Для документального подтверждения прочистки тоже составляется специальный акт.

Является ли бумага обязательной

Приведенные бланк и образец являются примером, рекомендуемой формой для составления акта, но никак не обязательным для всех документом. Возможно, в некоторых случаях более удобными будут другие варианты фиксации проводимых работ по проверке коммунальных систем. К слову, также, путем гидравлического испытания, проверяется система горячего водоснабжения.

Составные части акта опрессовки системы отопления

Вверху слева указывается информация об организации, которая проводила проверку. В идеале должна стоять подпись для утверждения главным энергетиком теплоснабжающей организации.

Вверху справа должны содержаться сведения об абоненте. То есть о том, кто является клиентом и потребителем отопительных услуг. Это может быть товарищество жильцов конкретного дома, какая-либо организация, которая занимает здание, владелец частного дома и пр.

Важно указывать наименования и другие сведения точно и подробно. Адрес в этом случае необходим

В основной части акта указываются:

  • Город.
  • Число подписания акта (и самой опрессовки).
  • Теплоснабжающая организация: ее форма собственности, наименование, ФИО представителя.
  • Кто из представителей абонента осуществлял приемку системы отопления после испытания: ФИО, должность.
  • До каких показателей было поднято давление в системе , указываются кгс/см2.
  • До каких показателей оно упало после 10 минут, последующих за отключением (единицы измерения здесь тоже кгс/см2, допустимо также измерять его в мПа при наличии точных данных на этот счет).
  • Прошла или не прошла система испытание (заполняющему нужно подчеркнуть верный вариант).

Заключительная часть состоит из подписей и печатей (при наличии) представителей:

  • Абонента.
  • Теплоснабжающей организации.
  • Обслуживающей организации.

В целом акт опрессовки системы отопления – удобный первичный документ, за заполнение которого несет ответственность теплоснабжающая организация.

Процесс опрессовки

Опрессовка систем отопления частного дома начинается с отключения от системы котла отопления, автоматических воздухоотводчиков и расширительного бака. Если на это оборудование ведут запорные краны, можно закрыть их, но если краны окажутся неисправными, расширительный бак точно выйдет из строя, а котел — в зависимости от давления, которое на него подадите. Потому расширительный бак лучше снять, тем более, что сделать это несложно, ну а в случае с котлом придется надеться на исправность кранов. Если на радиаторах стоят терморегуляторы, их также желательно снять — они не рассчитаны на высокое давление.

Иногда тестируется не все отопление, а только какая-то часть. Если это возможно, ее отсекают при помощи запорной арматуры или устанавливают временные перемычки — сгоны.

Далее процесс такой:

  • Если система была в эксплуатации, сливается теплоноситель.
  • К системе подключается опрессовщик. От него отходит шланг, заканчивающийся накидной гайкой. Этот шланг и подключают к системе в любом подходящем месте, хоть на месте снятого расширительного бака или вместо сливного крана.
  • В емкость опрессовочного насоса наливается вода, при помощи насоса закачивается в систему.

  • Перед поднятием давления надо удалить из системы весь воздух. Для этого можно немного прокачать систему при открытом сливном кране или спустить его через воздухоотвочики на радиаторах (краны Маевского).
  • Система доводится до рабочего давления, выдерживается не менее 10 минут. За это время спускается весь оставшийся воздух.
  • Давление повышается до проверочного, выдерживается некоторый промежуток времени (регламентируется нормативами Минэнерго). За время испытания проверяются все приборы и соединения. Их осматривают, на предмет появления течи. Причем течью считается даже слегка влажное соединение (запотевание тоже требует устранения).
  • Во время опрессовки контролируется уровень давления. Если на протяжении испытания его падение не превышает норму (прописано в СНиПе), система считается исправной. Если давление упало хоть немного ниже нормы, надо искать утечку, устранять ее, потом начинать опрессовку снова.

Как уже говорилось, опрессовочное давление зависит от типа испытываемого оборудования и системы (отопление или горячее водоснабжение). Рекомендации Минэнерго, изложенные в «Правилах технической эксплуатации тепловых энергоустановок» (п. 9.2.13) для удобства пользования сведены в таблицу.

Тип испытываемого оборудованияИспыательное давлениеДлительность испытанияРазрешенное падение давления
Элеваторные узлы, водонагреватели1 МПа(10 кгс/см2)5 минут0,02 МПа (0,2 кгс/см2)
Системы с чугунными радиаторами 0,6 МПа (6 кгс/см2)5 минут0,02 МПа (0,2 кгс/см2)
Системы с панельными и конвекторными радиаторами 1 МПа (10 кгс/см2)15 минут0,01 МПа (0,1 кгс/см2)
Системы горячего водоснабжения из металлических трубрабочее давление+ 0,5 МПа (5 кгс/см2), но не более 1 МПа (10 кгс/см2)10 минут0,05 МПа (0,5 кгс/см2)
Системы горячего водоснабжения из пластиковых трубрабочее давление+ 0,5 МПа (5 кгс/см2), но не более 1 МПа (10 кгс/см2)30 минут0,06 МПа (0,6 кгс/см2), с дальнейшей проверкой в течении 2 часов и максимальным падением 0,02 МПа (0,2 кгс/см2)

Обратите внимание, что для тестирования отопления и водопровода из пластиковых труб, время выдержки тестового давления 30 минут. Если за это время никаких отклонений не обнаружено, система считается успешно прошедшей опрессовку. Но испытание продолжают еще 2 часа

И за это время падение давления в системе не должно превышать норму — 0,02 МПа (0,2 кгс/см2)

Но испытание продолжают еще 2 часа. И за это время падение давления в системе не должно превышать норму — 0,02 МПа (0,2 кгс/см2).

Таблица соответствия разных единиц измерения давления

С другой стороны, в СНИП 3.05.01-85 (п 4.6) есть другие рекомендации:

  • Испытания систем отопления и водоснабжения проводить давлением в 1,5 от рабочего, но не ниже 0,2 МПа (2 кгс/см2) .
  • Система считается исправной, если через 5 минут падение давления не превысит 0,02 МПа (0,2 кгс/см).

Какими нормами пользоваться — вопрос интересный. Пока действуют оба документа и определенности нет, так что правомочны оба. Надо подходить к каждому случаю индивидуально, учитывая максимальное давление, на которое рассчитаны ее элементы. Так рабочее давление чугунных радиаторов — не более 6 Атм, соответственно, испытательное давление будет 9-10 Атм. Примерно также стоит определяться со всеми другими компонентами.

https://youtube.com/watch?v=ruN3puj3EyU

Смысл и виды опрессовки

В настоящий момент теплоснабжение очень часто выполняется системой «гидроконтура». При этом вода которая нагрелась двигается по трудам, сообщая собственную энергию тепла в помещения. Недопускаются протечки, провод труб для правильной работы обязан быть абсолютно герметичный. Опрессовка же специально делает в трубе объем больше нормального.

Когда это выполняется при помощи воздуха – это называют пневмоопрессовкой.

Когда при помощи воды, то гидроопрессовкой. Заключительный способ является более безопасным и благодаря этому распространен больше. Благодаря этому в качестве бланка приведен пример гидроопрессовки.

При испытаниях рекомендуется не превосходить давление в середине трубы более чем 15 мПа. Если идет речь о поднятии давления при помощи воды, то тут существуют ограничения. Максимально возможное давление не должно быть больше в большинстве случаев рабочее более чем на 30%.

В высотных домах прибегают к пневмоопрессовке, если трубы очень старые и есть вероятность подтопления. Но тогда появляется параметр риска и все жители обязаны быть уведомлены о проводимых испытаниях.

Рабочий процесс несложный, но многоэтапный. Метод выглядит так:

  • Происходит подготовка требуемых материалов и оборудования.
  • Слив жидкости, которая была в системе отопления прежде.
  • Закачивание новой.
  • Создание максимально потенциального проверочного давления.
  • Снятие контрольных замеров через 10 минут.
  • Промывание, регулировка системы для отопления до нормальных показателей давления в середине.
  • Документальное оформление выполненных работ, развитие отчетов и актов.

Но так перечень процедур смотрится лишь в случае, если никаких «тонких мест» в отопительной системе нет и, исходя из этого, непроницаемость в ней не нарушается. Если же давление быстро падает, не удерживается, значит, система нуждается в проведении работ по ремонту. В подобной ситуации мастер исполняет необходимые действия (замена трубы, герметизация соединений, очистка и др.), а потом начинает опрессовку изначально. Только выдержавшая тестирование система обогрева бывает допущена к отопительному периоду.

Важный невидимый момент! Опрессовка должна выполняться после чистки и промывки труб. Иначе соляные и остальные отложения в середине их могут завуалировать предполагаемые наружные повреждения и прорывы.

Если на поверхности внутри есть отложения порядка 1 см, то это уменьшает общую отдачу тепла и КПД на 15 и более процентов от общих показателей. Для документального доказательства очистки тоже составляется специализированный акт.

Подготовка к отопительному сезону

Гидроиспытания магистралей теплоснабжения — важный фактор для их бесперебойной работы. Со временем все элементы этих инженерных сооружений изнашиваются и могут выйти из строя в самый неподходящий момент. Чтобы этого не произошло, перед началом отопительного сезона нужно провести два важных мероприятия.

Подробнее о том, как произвести гидравлические испытания систем отопления:

Гидравлические испытания

Каждая система обогрева зданий обладает определенным показателем рабочего давления. Именно этот параметр определяет уровень обогрева помещений, качество циркуляции жидкости, а также тепловые потери. На выбор показателя рабочего давления магистрали оказывают влияние различные факторы — тип строения, его этажность, качество трубопровода и т.д.

Испытание системы отопления нужна для измерения давления и определения уровня обогрева

Во время движения теплоносителя по трубам возникает большое количество различных гидравлических процессов. В результате наблюдаются перепады давления во всей системе, называемые гидравлическими ударами. Из-за этих нагрузок снижается срок эксплуатации всех элементов отопительной системы. Таким образом, испытания необходимо проводить при давлении, в 1,2−1,4 раза превышающем номинальный показатель.

Для проведения опрессовки необходимо сначала заполнить систему водой. Затем нужно поднять давление до расчетного, контролируя процесс с помощью манометра. После выполнения этих действий система должна оставаться под давлением в течение 30 минут. Если за этот отрезок времени оно не упало, не наблюдалось течи в элементах системы, то испытание считается пройденным.

Следует заметить, что в некоторых ситуациях допускается падение давления в пределах 0,1 атмосферы. При этом визуальный осмотр не должен выявить протечек, а также нарушений герметичности резьбовых и сварных соединений. Если система не выдержала испытания, требуются ремонтные работы. После их завершения вновь выполняется опрессовка.

Испытание системы отопления поможет выявить протечки

Промывка системы

Не менее важное мероприятие при подготовке к новому отопительному сезону — промывка отопительных магистралей. Зимой теплоноситель циркулирует по замкнутому контуру

При нагревании и последующем остывании воды на трубах откладываются соли. Этот процесс протекает одновременно с коррозией, что приводит к образованию слоя накипи на внутренних стенках трубопровода.

В результате уменьшения сечения труб увеличивается гидравлическое сопротивление всей системы, а также падает показатель теплоотдачи батарей. В высокотемпературных отопительных системах возможен локальный перегрев и последующее образование свищей. Для промывки магистрали теплоснабжения используется гидропневматический способ.

Сначала магистраль должна быть заполнена водой, после чего к ней подсоединяется пневмокомпрессор. Благодаря высокому давлению воздуха увеличивается скорость движения жидкости. Кроме этого, создаются дополнительные турбулентные потоки воды, вызывающие вихревые колебания в местах скопления накипи, в результате чего частицы загрязнений срываются со стенок трубопровода. Промывку системы можно проводить с использованием специальных растворов, расщепляющих накипь.

В этом видео вы узнаете, что такое опрессовка системы отопления:

Алгоритм комплектации документов и порядок составления акта

У организаций, занимающихся ремонтом и техническим обслуживанием отопительных систем существует алгоритм составления документов и порядок составления актов, определяющая порядок промывания.

Составлена такая инструкция обычно следующим образом:

  1. Обследование отопительного оборудования на предмет трещин, сколов и мест где истончились стенки трубопровода. Трубопровод проверяется с помощью повышенного давления, величина которого повышается в 1,25 раз. При этом его величина не должна быть меньше 2-х атмосфер. Такая проверка проводится для того, чтобы обнаруженная неисправность (если таковая имеется) не стала причиной разногласий заказчика и исполнителя;
  2. После проверки выполняются ремонтные работы по устранению трещин, течей и др.
  3. Следующим шагом является оформление акта, содержащего информацию о предыдущем этапе. То есть делаются записи о непредусмотренном ремонте;
  4. После документального оформления ремонта осуществляется подбор способа промывания отопительной системы в вашем доме. Чаще всего выбирают гидропневматическую промывку, осуществляющуюся с помощью пульпы, содержащей воду и сжатый воздух;
  5. Предпоследним шагом становится составление сметы проделанных работ, в стоимость которых включают цену амортизации оборудования, затраты на топливо, на химические вещества и также учитывается труд работников.

На основе всего вышеперечисленного оформляется договор на промывание системы отопления. В данном документе, акте оговорены стоимость оказанных услуг и последовательность их выполнения. В том числе в договоре и форме прописаны обязанности и обязательства заказчика и исполнителя и сроки проведения промывания системы отопления

Очень важно включить в договор штрафы и санкции за невыполнение в срок, либо некачественное ее выполнение. Данные пункты позволят избежать конфликтов и подтолкнут исполнителя к выполнению более качественной и добросовестной работы. Данные пункты позволят избежать конфликтов и подтолкнут исполнителя к выполнению более качественной и добросовестной работы

Данные пункты позволят избежать конфликтов и подтолкнут исполнителя к выполнению более качественной и добросовестной работы.

Такой пункт называется «ответственность сторон». Также необходимо указать в акте на промывку отопительной системы в каких случаях, в какой ситуации и по каким причинам данный договор может быть расторгнут

На этом этапе работы только начинаются, поскольку перед тем как осуществить промывку отопления необходимо все тщательно проверить и задокументировать как результаты проверки, так и организационные моменты. Составленный договор подписывается сторонами. Нужно помнить о том, что все возникающие спорные вопросы, нерешенные на уровне руководства организации, осуществляющей работы, решаются в судебном порядке

Для этого крайне важно сохранять все документы, подтверждающие осуществление работ представителями компании в вашем доме

Заключительным этапом является проведение непосредственно работ по промыванию системы отопления; затем следует провести вторичную проверку трубопровода и радиаторов на предмет течей и трещин. Затем проводится окончательная проверка на работоспособность и, после оценки работы заказчиком, происходит запуск отопления в доме.

Правила заполнения Акта

За заполнение акта опрессовки несёт ответственность теплоснабжающая организация.

Шапка

  • заполнение шапки Акта начинается с указания точного названия тестируемой тепловой системы (данная информация содержится в её рабочей документации, проекте);
  • вносится полное наименование объекта, обслуживаемого тепловой установкой. Его можно найти в разрешении на строительство или в его проектно-сметной документации;
  • вносится информация о населённом пункте, дате проведения испытаний/утверждения Акта (в случае если дефектов не выявлено и документация оформляется в день тестовых мероприятий).

Состав комиссии

Указываются данные всех членов приемной комиссии. В неё входят представители генподрядчика, заказчика и организации осуществлявшей работы. Представитель каждой из сторон должен предоставить информацию о названии своей организации, должности, которую он в ней занимает, а также свои фамилию и инициалы.

Осмотр и результаты

  • Заносятся данные проектной организации и шифр проекта, по которому возводилось сооружение и устанавливались инженерные коммуникации, в частности, система отопления.
  • Указываются метод проведения испытаний – гидростатический или манометрический (пневматическая опрессовка). Далее, данные рабочих параметров: давление в трубопроводе (в одной из единиц измерения – МПа или кг/см2), время, на протяжении которого система находилась под избыточным давлением.
  • Вносится величина падение давления за время тестового периода (в МПа или кг/см2).
  • Указывается отсутствие или количество, а также местонахождение дефектов выявленных в ходе испытания либо после него. Предписания по устранению дефектов вносятся непосредственно в акт или в дополнение — накопительную ведомость.

Решение комиссии и подписи

На основании полученной информации приемная комиссия выносит решение, соответствует ли данная система отопления отраслевым нормативам и проектным показателям. Делается вывод о том прошла ли система испытание или нет. По выявленным дефектам дается предписание на их ликвидацию с указанием времени выполнения ремонтных мероприятий.

Независимо от принятого решения Акт подписывается всеми членами комиссии.

Алгоритм комплектации документов и порядок составления акта

У организаций, занимающихся ремонтом и техническим обслуживанием отопительных систем существует алгоритм составления документов и порядок составления актов, определяющая порядок промывания.

Составлена такая инструкция обычно следующим образом:

  1. Обследование отопительного оборудования на предмет трещин, сколов и мест где истончились стенки трубопровода. Трубопровод проверяется с помощью повышенного давления, величина которого повышается в 1,25 раз. При этом его величина не должна быть меньше 2-х атмосфер. Такая проверка проводится для того, чтобы обнаруженная неисправность (если таковая имеется) не стала причиной разногласий заказчика и исполнителя;
  2. После проверки выполняются ремонтные работы по устранению трещин, течей и др.
  3. Следующим шагом является оформление акта, содержащего информацию о предыдущем этапе. То есть делаются записи о непредусмотренном ремонте;
  4. После документального оформления ремонта осуществляется подбор способа промывания отопительной системы в вашем доме. Чаще всего выбирают гидропневматическую промывку, осуществляющуюся с помощью пульпы, содержащей воду и сжатый воздух;
  5. Предпоследним шагом становится составление сметы проделанных работ, в стоимость которых включают цену амортизации оборудования, затраты на топливо, на химические вещества и также учитывается труд работников.

На основе всего вышеперечисленного оформляется договор на промывание системы отопления. В данном документе, акте оговорены стоимость оказанных услуг и последовательность их выполнения. В том числе в договоре и форме прописаны обязанности и обязательства заказчика и исполнителя и сроки проведения промывания системы отопления

Очень важно включить в договор штрафы и санкции за невыполнение в срок, либо некачественное ее выполнение. Данные пункты позволят избежать конфликтов и подтолкнут исполнителя к выполнению более качественной и добросовестной работы

Данные пункты позволят избежать конфликтов и подтолкнут исполнителя к выполнению более качественной и добросовестной работы.

Такой пункт называется «ответственность сторон». Также необходимо указать в акте на промывку отопительной системы в каких случаях, в какой ситуации и по каким причинам данный договор может быть расторгнут

На этом этапе работы только начинаются, поскольку перед тем как осуществить промывку отопления необходимо все тщательно проверить и задокументировать как результаты проверки, так и организационные моменты. Составленный договор подписывается сторонами. Нужно помнить о том, что все возникающие спорные вопросы, нерешенные на уровне руководства организации, осуществляющей работы, решаются в судебном порядке

Для этого крайне важно сохранять все документы, подтверждающие осуществление работ представителями компании в вашем доме

Заключительным этапом является проведение непосредственно работ по промыванию системы отопления; затем следует провести вторичную проверку трубопровода и радиаторов на предмет течей и трещин. Затем проводится окончательная проверка на работоспособность и, после оценки работы заказчиком, происходит запуск отопления в доме.

Заполнение первой части акта

Перед выполнением тестирования (опрессовки) готового водопроводного трубопровода необходимо запастись бланком акта, в который будут внесены все важные данные. Акт является официальным документом из приложения 1 СНиП 3.05.04-85. Название документа звучит как «Акт о проведении приёмочного гидравлического испытания напорного трубопровода на прочность и герметичность».

Самая первая информация, которую нужно занести в документ, это — город, в котором проводятся тестировочные работы и дата проведения мероприятия. Ниже будет указан перечень членов комиссии, которые проведут тестирование внутренней/наружной системы водопроводного трубопровода.

БК 1хБет выпустила приложение, теперь уже официально скачать 1xBet на Андроид можно перейдя по активной ссылке бесплатно и без каких либо регистраций.

В комиссию, как правило, должны входить:

  • Представитель организации, которая проводила монтаж всей коммуникации;
  • Представитель от службы технического надзора заказчика;
  • Лицо, представляющее эксплуатационную организацию.

Причём прописывать стоит и организацию, которую представляет член комиссии, и его должность в ней, и фамилию с инициалами.

Ниже в обязательном порядке необходимо указать подробную информацию об испытуемом объекте. То есть вписать его полное название (можно взять из проектной документации), указать номера пикетов, имеющихся на границах объекта, общую длину водопроводного трубопровода и его диаметр, а также материал, из которого смонтирована коммуникация и сделаны стыки труб.

На этом «шапка» официального документа считается полностью заполненной.
